一、投标阶段成本管理

1、直接费由基本直接费、其他直接费组成。

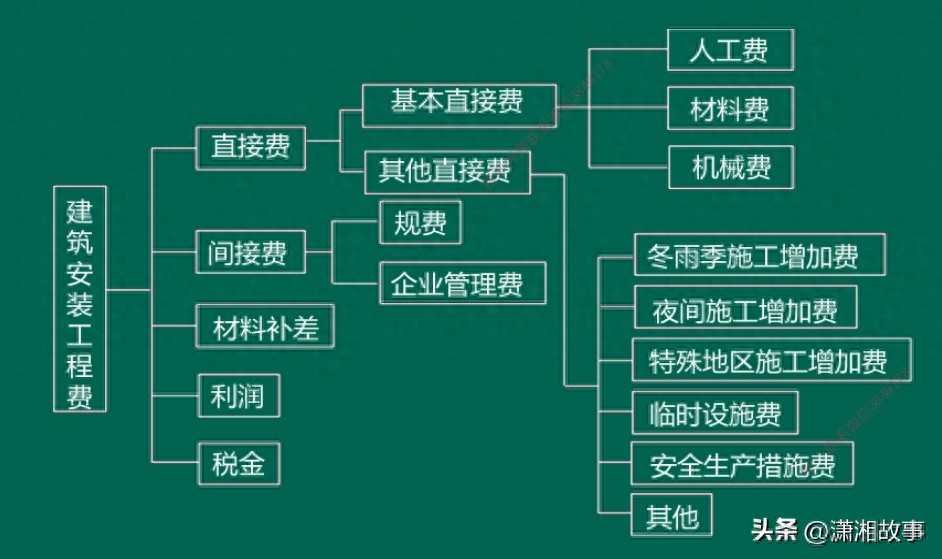

基本直接费包括人工费、材料费、施工机械使用费。

ABDE
其他直接费包括冬雨期施工增加费、夜间施工增加费、特殊地区施工增加费、临时设施费、安全生产措施费和其他。
2、间接费 包括规费和企业管理费。
3、人工预算单价有枢纽工程、引水及河道工程三种计算方法和标准,人工划分为工长、高级工、中级工、初级工4个档次。
4、材料预算价格一般包括材料原价、运杂费、运输保险费、采购及保管费四项。
5、主要材料(水泥、钢筋、柴油、汽油、炸药、木材、引水管道、安装工程的电缆、轨道、钢板等未计价材料、其他占工程投资比例高的材料)除以调整系数1.13;次要材料除以调整系数1.03;购买的砂、石料、土料暂按除以调整系数1.02;商品混凝土除以调整系数1.03。
6、采购及保管费指材料采购和保管过程中所发生的各项费用,以材料运到工地仓库价格不包括运输保险费为基准计算。

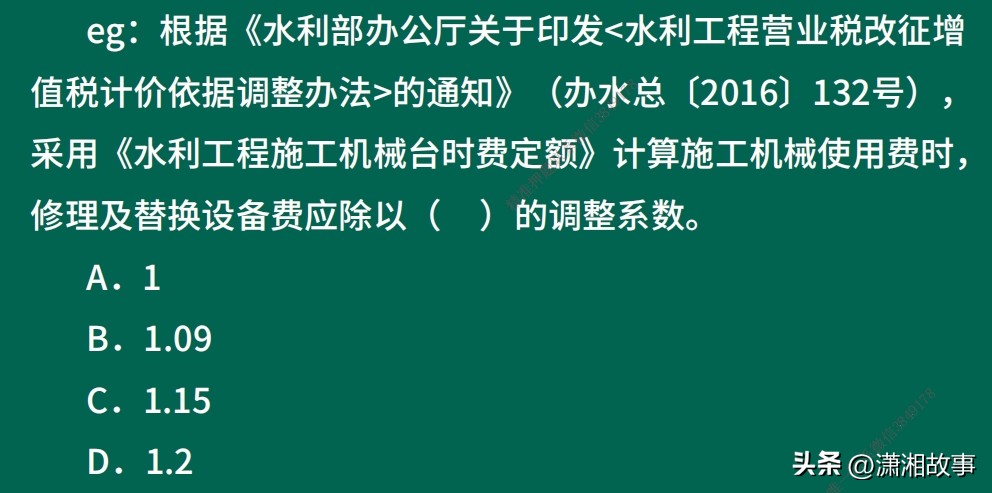

7、一类费用分为折旧费、修理及替换设备费(含大修理费、经常性修理费)和安装拆卸费,二类费用分为人工、动力、燃料或消耗材料,人工按中级工计算。

8、施工机械台时费定额的折旧费除以调整系数1.13,修理及替换设备费除以调整系数1.09,安装拆卸费不变。

问题:在答题卡上绘制并完善柴油预算价格计算表。
答:1)材料原价需除税处理:6960/(1+16)=6000元/吨 6000元/吨
2)运杂费:20*10=200元/吨 200元/吨
3)运输保险费:6000元/吨*1.0%=60元/吨 60元/吨
4)采购及保管费:(6000+200)*2.2%=136.4元/吨 136.4元/吨
所以材料预算价格:6000+200+60+136.4=6396.4元/吨
注:运输保险费以材料原价为基数;采购及保管费不含运输保险费为基数。
二、投标报价策略
1、投标报价策略:1)投标报价高报;2)投标报价低报;3)不平衡报价;4)计日工单价可高报;5)无利润报价。

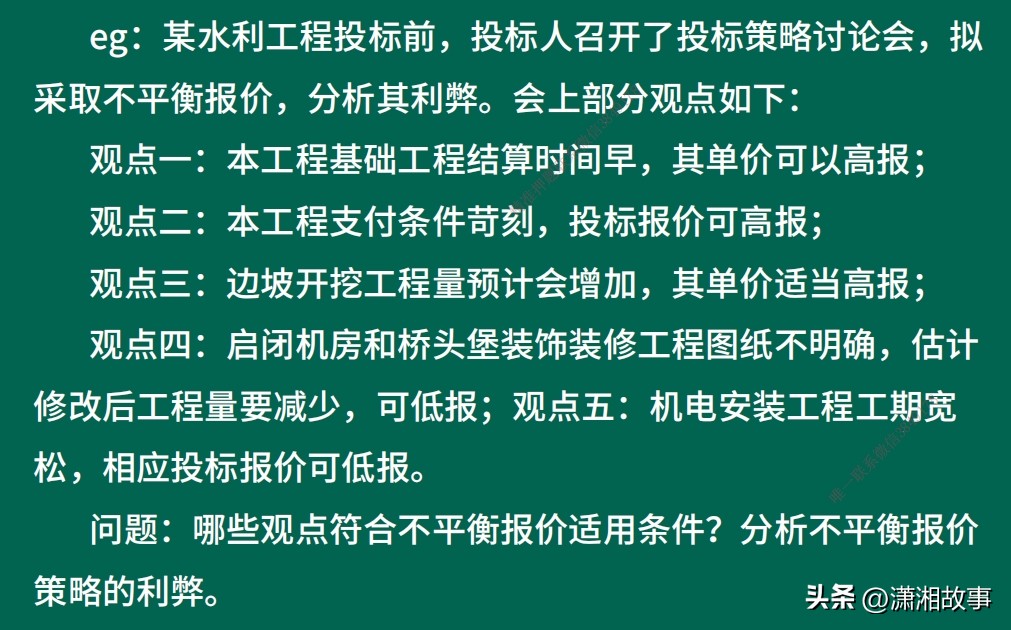

2、.不平衡报价(20、15年案例)
(1)能够早日结账收款的项目(如临时工程费、基础工程、土方开挖等)可适当提高。
(2)预计今后工程量会增加的项目,单价适当提高。
(3)招标图纸不明确,估计修改后工程量要增加的,可以提高单价;对工程内容不清楚的,则可适当降低一些单价,待澄清后可再要求提价。

答:观点一、观点三、观点四符合不平衡报价适用条件。
不平衡报价策略的有优点有:调整内部各个项目的报价,不提高总报价、不影响中标,又能在结算时得到更理想的经济效益。
缺点:采用不平衡报价一定要建立在对工程量仔细核对分析的基础上,特别是对报低单价的项目,如工程量执行时增多将造成承包商的重大损失;不平衡报价过多和过于明显,可能会导致报价不合理等后果。(书上抄)
注:后面一问如何写标准答案?抄书记忆、理解记忆还是有更好的办法?如何训练提高简答题的得分率?这是一个难点,也是一个痛点。可以想办法用环球王老师的“五个一”的逻辑思路来尝试解决,先找下笔记补充一下:
1、看一问,(只看第一个问题,专注于一点突破,注意审题,题干中的信息要分析清楚)
2、想一问,(针对问题在找到题干中相应答题范围,围绕问题,逐字逐句分析背景资料)
3、列一问公式,(审清题意,用标准化的语言,把背景中的文字转化成相应的数学公式或表格)
4、找一问信息,(在题干中寻找公式所需的相关信息及数字,注意隐藏条件,文字和数字与公式一一对应,相互配对)
5、做一问答案,(要从解决工程实际问题的角度,用专业的语言,严密的逻辑思维,力求做到标准答案,不多一字,不少一字)
先手动写案例,再仔细听讲解,养成一个良好的学习习惯。这个思路只能从5.17、18号的监理考试完成后,在一建水利和注安管理学习中应用。
