一建机电实务:施工图预算核心要点全解析

时间: 2025-10-08

施工图预算章节内容系统且实操性强,紧密围绕定额、预算编制、清单构成及价款调整四大主线展开。备考时务必结合教材例题和真题,深入理解概念、掌握规则、熟练运用公式。吃透本章,不仅为考试加分,更为未来的工程管理实践打下坚实基础!

预算编制方法清单_措施费包干,那规费呢_施工图预算定额

一、 预算定额:造价的基础

安装工程预算定额是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班消耗量的国家标准。它扮演着多重关键角色:

编制依据:是编制地区单位估价表、施工图预算、招标控制价和确定工程造价的根本依据。基础标准:是全国统一安装工程预算工程量计算规则、项目划分、计量单位的基础。延伸基础:是编制概算定额(指标)、投资估算的起点。企业基石:是施工企业制定自身企业定额和进行投标报价的基础。

施工图预算定额_预算编制方法清单_措施费包干,那规费呢

二、 施工图预算:造价控制的核心

定义:在施工阶段,根据已批准的施工图纸、现行预算定额、费用定额及地区资源价格,在施工方案确定的前提下,计算各项费用并确定单位工程造价的技术经济文件。

核心要点:

1.核心作用:

2.双重性质:既可以是按统一规定计算的计划/预期性质的预算,也可以是投标人根据企业定额和市场情况计算的市场竞争性质的预算价格。

预算编制方法清单_施工图预算定额_措施费包干,那规费呢

三、 施工预算:企业成本管控工具

定义:施工企业为加强内部经济核算,在施工图预算控制下,依据施工图、施工定额、规范、图集及施工组织设计等,编制的工程所需人、材、机消耗量的技术经济文件。

核心要点:

核心目的:企业内部劳动力调配、物资供应、控制成本开支、进行成本分析和班组经济核算的依据。是反映企业成本与社会平均成本差异、体现降本要求的工具。与施工图预算的三大关键区别:四、 工程量清单:计价的框架

工程量清单由四大部分构成:

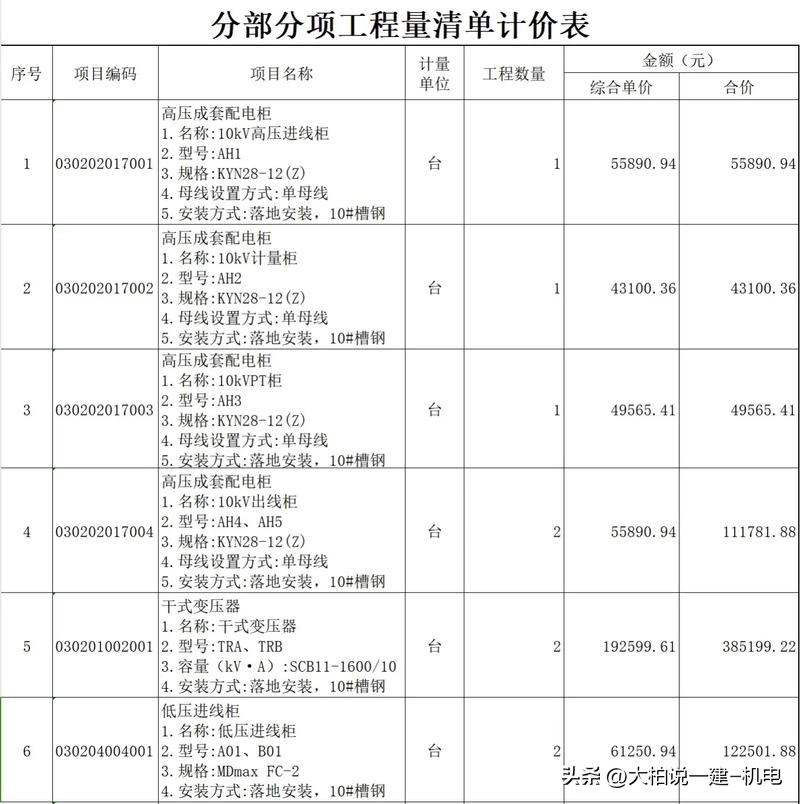

1.分部分项工程项目清单:核心明细,必须载明:

2.措施项目清单:非实体项目,如安全文明施工、临时设施、超高费、二次搬运等。

3.其他项目清单:如暂列金额、暂估价(材料/设备/专业工程)、计日工、总承包服务费等。

4.规费、税金项目清单:

预算编制方法清单_措施费包干,那规费呢_施工图预算定额

五、 施工图预算编制与价款调整

1.编制方法:

施工图预算定额_预算编制方法清单_措施费包干,那规费呢

2.工程量清单计价价款调整关键原则:

1)有适用单价且量差≤15% → 用原单价。

2)无适用有类似 → 参照类似单价。

3)无适用无类似 → 承包人按规则提报新单价,含承包人报价下浮率(公式:下浮率 = (1 - 中 标价/招标控制价) × 100%)。

4)信息价缺项 → 按市场调查价提报。

1)量增>15% 且 投标单价 > 上限价(P上限 = P控制 × 1.15) → 增加部分执行上限价。

2)量减>15% 且 投标单价 < 下限价(P下限 = P控制 × (1 - L) × 0.85) → 剩余量执行下限价。

3)(不符合以上“且”条件则不调整单价)。

预算编制方法清单_施工图预算定额_措施费包干,那规费呢

备考锦囊:

对比记忆:施工预算 vs 施工图预算(目的、定额、粗细);工料单价法 vs 综合单价法(全费用 vs 清单综合)。清单编码:务必掌握12位编码结构及含义,这是实务和案例题的常考点。核心公式:承包人报价下浮率、工程量偏差调价公式必须理解并会应用。调整原则:15%偏差阈值、变更调价的优先级、措施费调整条件是高频考点。增值税率:牢记建安工程增值税一般计税法税率9%。

2025一建倒计时已开启,关注我,持续获取高频考点解析与冲刺干货!

下期预告《一建机电-施工成本分析与控制核心要点全解析》
