返回
首页 > 价格大全

【造价合约】钢材铝材上涨,拿好这份材料调差实操手册!

时间: 2025-09-18

加入造价人的聚集地

近来由于钢结构、铝材单价涨幅过大,导致很多施工单位材料成本激增,很多学员朋友开始咨询如何测算材料涨幅对总价的影响,以及什么情况下能调整材料价格进而增加合同价款。本文将从以下几个方面解读材料涨价情况分析以及材料调差。

1. 材料涨价幅度分析;

2. 材料涨价对总造价的影响;

3. 材料是否调整依据;

4. 钢结构材料调差案例。

↑ 关注80万造价人成长园地 ↑

材料涨价幅度分析

本文将按照南方地区和北方地区进行分别测算,分析1-3月材料涨价幅度。主要从钢筋、钢结构、镀锌钢板、电缆四个主要涨价维度进行分析测算。

以下为南方区及北方区材料涨幅分析汇总表,详细测算详见后续内容。因涨幅情况类似,可以结合涨幅进行取用与测算,欢迎收藏。


1)钢筋涨幅分析:以三级盘螺φ12为例

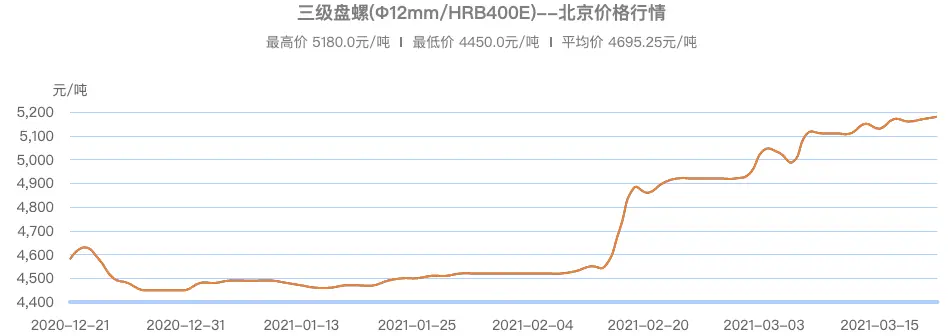

①(北方地区(以北京地区为例))见下图,钢筋涨幅最高价 5180.0元/吨最低价 4450.0元/吨,平均价 4695.25元/吨,近三个月最高涨幅为:16.4%

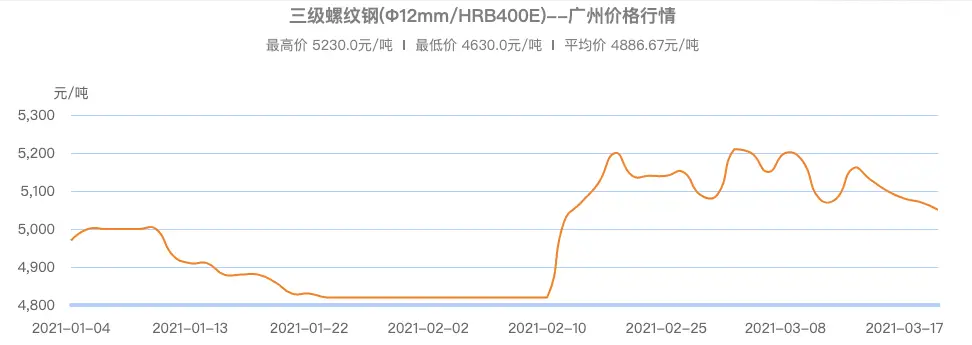

②南方地区(以广州地区为例))见下图,最高价 5230.0元/吨,最低价 4630.0元/吨,平均价 4886.67元/吨,近三个月最高涨幅为:12.96%


2)钢结构涨幅分析:以工字钢22#/Q235为例

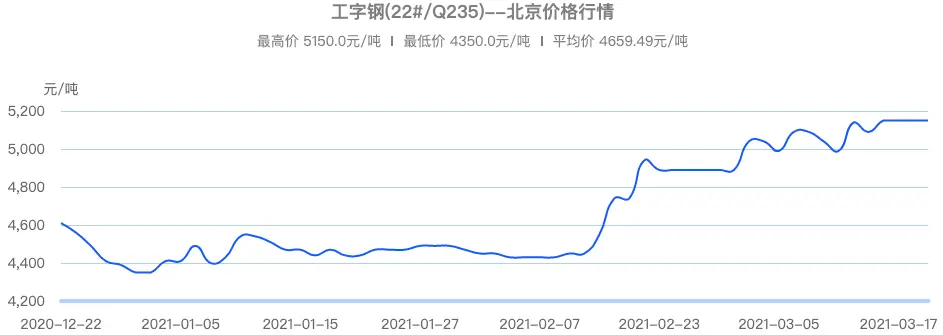

①(北方地区(以北京地区为例))见下图,最高价 5150.0元/吨,最低价 4350.0元/吨,平均价 4659.49元/吨,近三个月最高涨幅为:18.39%

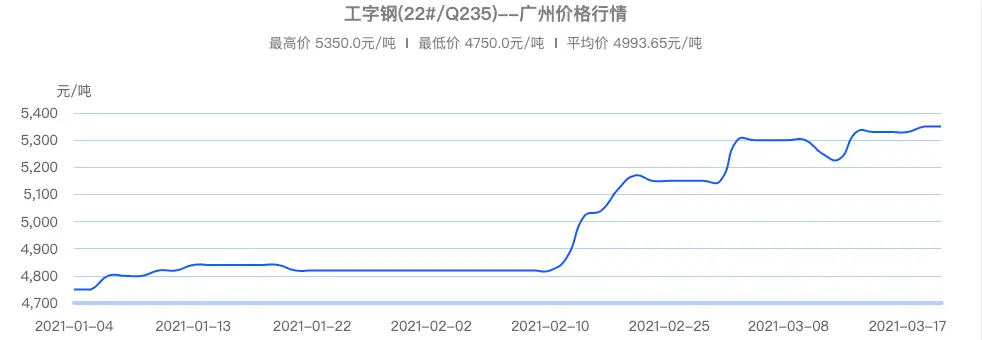

②(南方地区(以广州地区为例))见下图,最高价 5350.0元/吨最低价 4750.0元/吨平均价 4993.65元/吨,近三个月最高涨幅为:12.63%


3)钢板涨幅分析:以镀锌板(0.6*1000*C/SGCC)为例

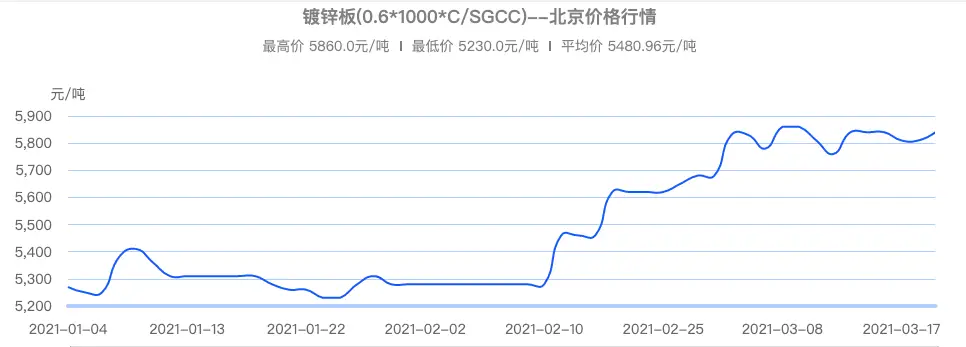

①(北方地区(以北京地区为例))见下图,最高价 5860.0元/吨,最低价 5230.0元/吨,平均价 5480.95元/吨,近三个月最高涨幅为:12.05%

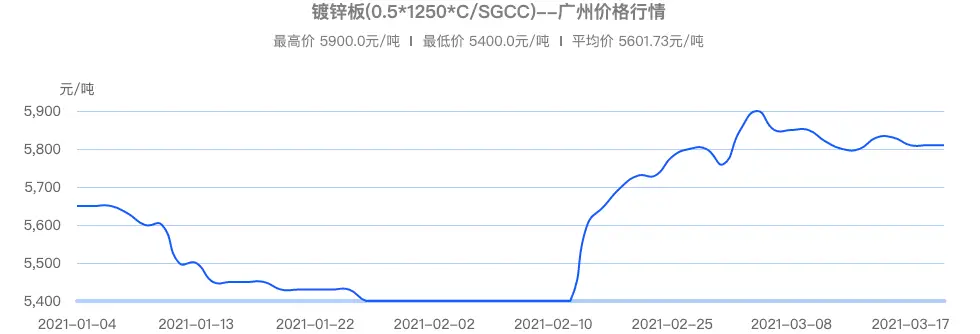

②(南方地区(以广州地区为例))见下图,最高价 5900.0元/吨,最低价 5400.0元/吨,平均价 5601.73元/吨。近三个月最高涨幅为:9.26%


4)电缆涨幅分析:以YJV-5*6 0.6/1KV为例

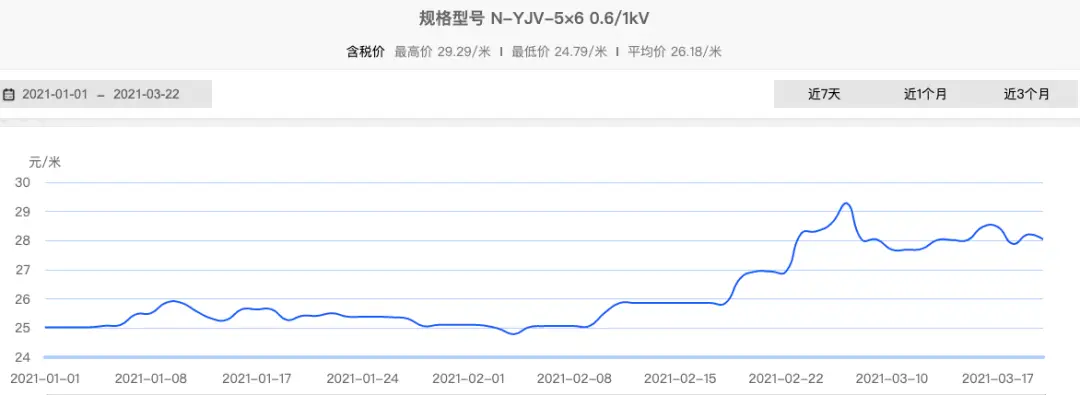

①(北方地区(以北京地区为例))见下图,最高价 29.29/米,最低价 24.79/米,平均价 26.18/米,近三个月最高涨幅为:18.15%

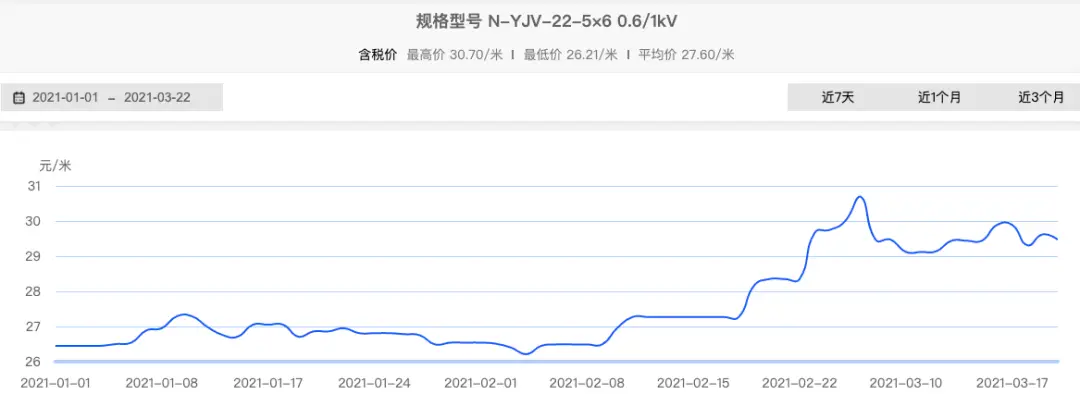

②(南方地区(以广州地区为例))见下图,最高价 30.70/米,最低价 26.21/米,平均价 27.60/米。近三个月最高涨幅为:21.16%



材料涨价对总造价的影响

在分析时,可以将投标报价表中的的钢筋、钢结构、钢板、电缆工程量及报价进行导出,按照中标工程量清单中所示材料价格或合同约定基准期价格,与实际材料中的材料价格进行对比分析,进而得到材料总涨幅总价、涨幅总价与签约合同价的比值,即可得到针对你的项目所得出的材料涨价对总造价的影响。以此分析企业所承受的风险能力,并为后续调差做足准备。

比例分析可参照下表,但因结构形式不同,应结合自身项目的进行灵活选择与分析。



材料是否调整依据

首先分析合同对于材料调整规定,以此判断材料是否允许被调差,或在允许调差时按照哪种方式进行调差。

1)不调整:

合同条款约定:市场价格波动是否调整合同价格的约定:不调整 则合同价款发生上述变化时不允许调整合同价款,价格波动风险由承包人承担。

2)调整:

(1)第1种方式:采用价格指数进行价格调整。

(2)第2种方式:采用造价信息进行价格调整。

①承包人在已标价工程量清单或预算书中载明的材料单价低于基准价格的:专用合同条款合同履行期间材料单价涨幅以基准价格为基础超过 5 %时,或材料单价跌幅以已标价工程量清单或预算书中载明材料单价为基础超过 5 %时,其超过部分据实调整;

②承包人在已标价工程量清单或预算书中载明的材料单价高于基准价格的:专用合同条款合同履行期间材料单价跌幅以基准价格为基础超过 5 %时,材料单价涨幅以已标价工程量清单或预算书中载明材料单价为基础超过 5 %时,其超过部分据实调整;

③承包人在已标价工程量清单或预算书中载明的材料单价等于基准单价的:专用合同条款合同履行期间材料单价涨跌幅以基准单价为基础超过± 5%时,其超过部分据实调整。

(3)第3种方式:其他价格调整方式。

具体调整按照合同约定执行。


钢材材料调差实操

当合同约定钢材可以进行调差时,则按照合同约定进行调差,可以参考下述调差方式进行调整。

案例:某建筑施工企业通过招投标于2020年12月确定中标,1月1日完成合同签订。合同相关条款进行约定,允许包括钢材在内的主材进行调差,按照“采用造价信息进行价格调整”方式进行调整。即合同履行期间材料单价涨跌幅以基准单价为基础超过± 5%时,其超过部分据实调整。场地土方已由甲方专业分包,并施工完成。发承包签订合同后即进行垫层施工。经计算其中三级螺纹钢φ12为230吨。

同时合同约定:基准价为合同签约当期的信息价,垫层及筏板施工基础施工周期为1-3月。

调差方式:


假定以上为“三级螺纹钢φ12”1-3月份信息价格上涨情况,自2021年1月至2021年3月的材料涨幅平均价格为4395.94元/吨(可按照3个月发布的信息价格平均值进行计算),合同签订当期信息价为4088元/吨。材料涨幅率为7.53%,大于5%,所以材料需要进行调差。通过计算“三级螺纹钢φ12”为230吨。

则材料调增公式为:(4395.94-4088*1.05)*230=23814.2元。

计税后为:23814.2*1.09=25957.48元

综上,三级螺纹钢φ12,在施工期1-3月份调整金额为25957.48元。

现场材料上行情况突出,承包方要结合施工合同,积极调整合同总价,守住自己的利益,避免因材料上涨造成损失,相关计量表格可通过下述领取。

同时,需补充的也是最重要的一点,就是在商议施工合同时注意条款的完善,尤其是相关的条款细节,尽可能不让条款产生第二种解释。预防为主,最大可能的减少争议。

加载中~

猜你喜欢

Copyright © 2012-202X

苏ICP备12014991号-8

联系邮箱:18951535724

本站访客:68943
